Fjernvarme i Dronningekvarteret

12. august 2020

Gravearbejdet i Dronningekvarteret er gået i gang.

Vi starter fra Dronning Ingrids Vej og graver ad stierne bag Dronning Dagmars Vej, over Dronning Margrethes Vej frem mod Københavnsvej, ned ad Ved Gadekæret til Niels Olsens Vej og Bryggertorvet. Herefter graver vi op ad Dronning Margrethes Vej og hen ad Dronning Charlottes Vej.

Nedenfor finder I en oversigt over hvornår, der graves hvor, samt en tegning hvor gravearbejderne er etapeopdelt, og hvor graveperioden for hver etape er angivet.

I løbet af de kommende uger får vi en overordnet tidsplan for tilslutning til boligerne, som vi vil dele med jer her på hjemmesiden. Hver enkelt kunde bliver kontaktet forud for installationen.

Skulle der være nogle, der endnu ikke har fået meldt sig til, kan I stadig nå det - kontakt Malene på 2217 0333 eller Jørn Arne på 7259 6247.

DOWNLOAD

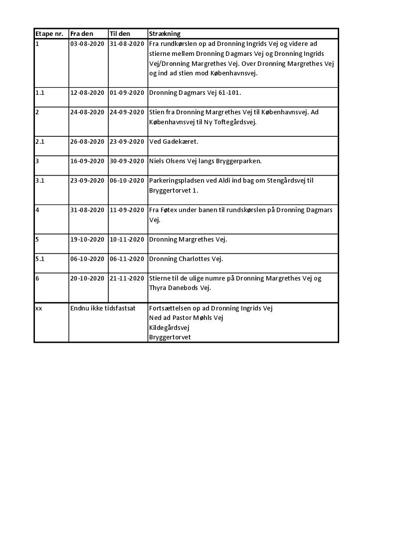

20200812 Tidsplan
DOWNLOAD
20200812 Dronningekvarteret Etape Inddeling 1 6
